PGE i Orsted zaczynają budowę ogromnej farmy wiatrowej na Bałtyku
Rusza budowa drugiej farmy wiatrowej w polskiej części Morza Bałtyckiego. Morska farma wiatrowa Baltica 2 ma być największą inwestycją z projektów realizowanych w pierwszym etapie rozwoju morskiej energetyki wiatrowej w polskiej części Morza Bałtyckiego. W projekcie Baltica 2 zainstalowanych zostanie w sumie 107 ogromnych turbin wiatrowych.
Na Morzu Bałtyckim rozpoczął się kluczowy etap realizacji jednej z najważniejszych inwestycji energetycznych w Polsce. Projekt Baltica 2 realizowany przez PGE i Orsted przechodzi do fazy prac instalacyjnych na morzu. W ramach tej inwestycji zostanie zainstalowanych w sumie 107 turbin Siemens Gamesa o łącznej mocy 1,5 GW. Farma wiatrowa Baltica 2 będzie zajmowała powierzchnię ok. 190 km2 na Morzu Bałtyckim. Elektrownie wiatrowe zostaną zainstalowane na wysokości Ustki i Łeby i będą pracować w odległości około 35-40 km od brzegu.
Nowy etap inwestycji obejmuje instalację monopali – stalowych fundamentów, na których posadowione zostaną turbiny wiatrowe oraz morskie stacje transformatorowe. Zainstalowanych zostanie w sumie 111 monopali: 107 pod turbiny wiatrowe i 4 pod morskie stacje elektroenergetyczne. Jak podkreślają PGE i Orsted, będą to największe konstrukcje wykorzystywane w europejskim sektorze offshore. Każdy z monopali ma ponad 100 metrów długości i waży nawet 2 tys. ton.

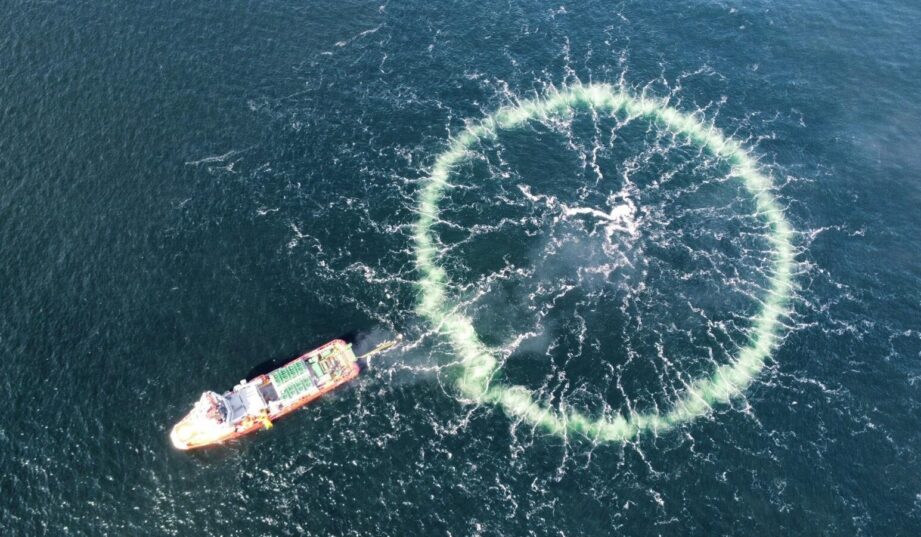

Proces instalacji obejmuje transport monopali z duńskiego portu w Ronne, ich przeładunek na statki instalacyjne oraz osadzanie konstrukcji w dnie morskim. Inwestorzy podkreślają, że budowa farmy wiatrowej Baltica 2 prowadzona jest zgodnie z rygorystycznymi standardami bezpieczeństwa oraz ochrony środowiska. Podczas prac stosowane są m.in. kurtyny bąbelkowe ograniczające hałas podwodny oraz monitoring obecności ssaków morskich. Rozwiązania te pozwalają ograniczać wpływ inwestycji na ekosystem Morza Bałtyckiego.
Równolegle z przygotowaniem do osadzenia na dnie morskim monopali trwa budowa lądowych i morskich stacji transformatorowych oraz wykonywane są odwierty HDD, które umożliwią połączenie morskiej infrastruktury przesyłowej z systemem elektroenergetycznym na lądzie.

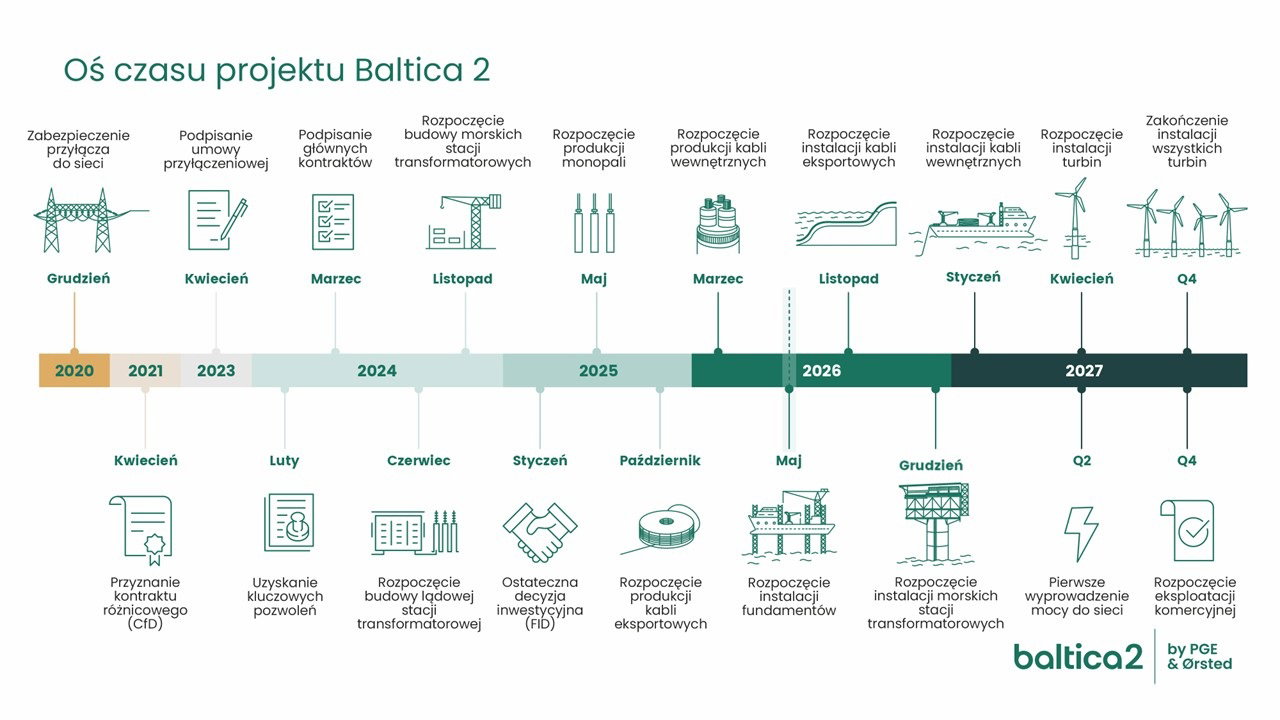

Kolejnym krokiem będzie instalacja kabli eksportowych, które poprzez lądową infrastrukturę przyłączeniową połączą farmę z krajowym systemem elektroenergetycznym, a także montaż morskich stacji elektroenergetycznych. W kolejnych fazach rozpocznie się instalacja kabli wewnętrznych oraz montaż turbin wiatrowych.

Local content na poziomie 25-30 proc.
Ministerstwo Energii podkreśla, że budowa morskich farm wiatrowych w polskiej części Bałtyku ma znaczenie nie tylko dla transformacji energetycznej, ale również dla rozwoju krajowej gospodarki. Już dziś sektor offshore w Polsce angażuje – według wyliczeń resortu energii – około 500 polskich firm i rozwija ich kompetencje technologiczne, generuje tysiące miejsc pracy w przemyśle, logistyce i usługach, a także wzmacnia porty, stocznie i zaplecze produkcyjne w całym kraju.
Rozwój morskiej energetyki wiatrowej napędza także inwestycje infrastrukturalne w polskich portach i na wybrzeżu. Realizacji morskich farm wiatrowych towarzyszy m.in. budowa terminala T5 w Gdańsku, z którego instalowane będą turbiny wiatrowe, a także trwa rozwój bazy operacyjno-serwisowej, z której serwisowane będą morskie wiatraki. Projekt Baltica 2 będzie obsługiwany z bazy w Ustce.
Udział local content w realizacji projektu Baltica 2 jest szacowany na 25–30 proc. W realizację inwestycji zaangażowane są m.in. Grupa Przemysłowa Baltic, Crist Offshore, Polimex Mostostal, Tele-Fonika Kable oraz inni krajowi producenci komponentów.
Największa na Bałtyku
Instalacja turbin oraz uruchomienie farmy wiatrowej Baltica 2 planowane są w 2027 r. Po zakończeniu budowy będzie to największa morska farma wiatrowa na Bałtyku, produkująca energię w ilości odpowiadającej zapotrzebowaniu około 2,5 mln polskich gospodarstw domowych. Produkcja energii będzie wspierana kontraktem różnicowym, który został przyznany przez Urząd Regulacji Energetyki w pierwszym etapie rozwoju polskiego sektora offshore.
Wcześniej powinna być gotowa na polskim Bałtyku inna ogromna morska farma wiatrowa Baltic Power, którą budują Orlen oraz kanadyjski Northland Power. W tym projekcie trwa już instalacja morskich turbin. Więcej na temat tej inwestycji w artykule: Pierwsze turbiny na Bałtyku wyposażone w gondole ze Szczecina.
Obecnie największa na Bałtyku jest położona w jego duńskiej części morska farma wiatrowa Kriegers Flak: Największa farma wiatrowa na Bałtyku już gotowa
Ile mocy z morskich wiatraków?
Morska energetyka wiatrowa jest jednym z kluczowych filarów transformacji polskiego systemu energetycznego. Zgodnie z założeniami polityki energetycznej rządu, Polska planuje osiągnąć około 5,9 GW mocy w morskich farmach wiatrowych do 2030 r., a następnie 11,8–17,9 GW do 2040 r.
