Offshore wind na Bałtyku przyspiesza. Inwestor zamknął finansowanie o wartości 2,1 mld euro

Offshore wind na Bałtyku przyspiesza. Inwestor zamknął finansowanie o wartości 2,1 mld euro

Niemiecki deweloper Skyborn Renewables osiągnął tzw. zamknięcie finansowe dla morskiej farmy wiatrowej Gennaker o planowanej mocy do 976,5 MW. Instalacja to największy projekt offshore wind na niemieckich wodach Bałtyku. Inwestor zabezpieczył pakiet finansowania o wartości 2,1 mld euro (ok. 8,9 mld zł) od konsorcjum 16 banków komercyjnych oraz Europejskiego Banku Inwestycyjnego (EBI).

Łączna wartość inwestycji w projekt MFW Gennaker przekracza 3 mld euro (ok. 12,8 mld zł). Farma, rozwijana wspólnie ze Stadtwerke München (SWM), miejskim przedsiębiorstwem komunalnym w Monachium, ma przejść w fazę komercyjnej eksploatacji do końca 2028 r. Prezes zarządu Stadtwerke München dr Florian Bieberbach powiązał inwestycję ze strategią spółki dotyczącą pokrycia zapotrzebowania na energię Monachium ze źródeł odnawialnych.

Naszym celem jest dalsze wytwarzanie wystarczającej ilości zielonej energii elektrycznej, by pokryć całkowite zużycie energii przez Monachium. Ponieważ w nadchodzących latach zapotrzebowanie na energię elektryczną ma znacząco wzrosnąć, pozostajemy zaangażowani w dalszą rozbudowę naszego portfela odnawialnych źródeł energii – powiedział dr Florian Bieberbach.

REKLAMA
REKLAMA

Instalacja ma zapewnić bezemisyjną energię o wolumenie odpowiadającym rocznemu zużyciu ok. 1 mln gospodarstw domowych w Niemczech, wspierając regionalną gospodarkę Meklemburgii-Pomorza Przedniego.

To silny sygnał dla Meklemburgii-Pomorza Przedniego jako centrum energetycznego oraz dla morskiej energetyki wiatrowej na Bałtyku i Morzu Północnym – powiedział z kolei dr Wolfgang Blank, minister gospodarki, infrastruktury, turystyki i pracy kraju związkowego Meklemburgia-Pomorze Przednie.

Skyborn Renewables posiada w projekcie 75 proc. udziałów, a Stadtwerke München — 25 proc., po tym jak monachijska spółka komunalna dołączyła do projektu w 2026 r. jako strategiczny partner kapitałowy. Znaczącą część przyszłej produkcji energii z farmy zabezpieczono już długoterminowymi umowami PPA z dużymi odbiorcami — Amazon (600 MW) oraz Uniper (100 MW).

Lokalizacja znajduje się w obszarze priorytetowym dla energetyki wiatrowej na morzu, wyznaczonym w ramach programu planowania przestrzennego LEP MV 2016, co potwierdza jej przydatność pod inwestycję na dużą skalę. Silne i stabilne wiatry sprzyjają efektywnej generacji energii wiatrowej, a odległość od brzegu minimalizuje wpływ wizualny farmy na krajobraz.

W przyszłym roku rusza kampania instalacyjna

Projekt, rozwijany przez zespół Skyborn od etapu greenfield, wchodzi obecnie w fazę realizacji. Spółka będzie odpowiadać za zarządzanie budową oraz długoterminowe zarządzanie aktywem.

Projekt MFW Gennaker rozwijany jest formalnie od 2011 r. W 2025 r. Skyborn zabezpieczył wszystkie kluczowe kontrakty na dostawy i instalację fundamentów, wewnętrznego systemu kabli sieciowych oraz turbin wiatrowych, współpracując z uznanymi wykonawcami, m.in. spółką EEW Special Pipe Constructions, Dajin Heavy Industry, Siemens Gamesa Renewable Energy, Fred. Olsen Windcarrier, Seaway 7, Boskalis oraz TKF.

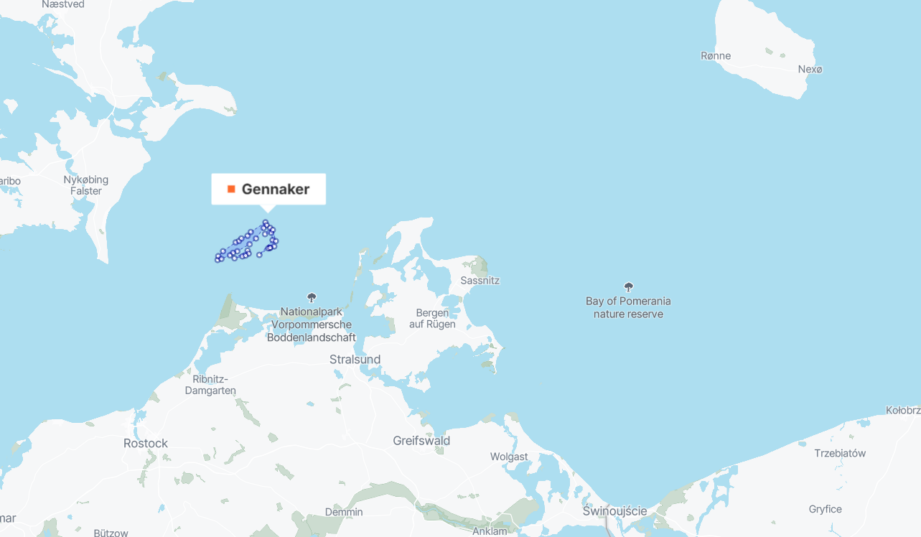

Farma Gennaker zlokalizowana jest w niemieckiej części Bałtyku, ok. 15 km na północ od półwyspu Fischland-Darb-Zingst, w obszarze otaczającym istniejącą farmę wiatrową EnBW Baltic 1. Inwestor w ten sposób chce wykorzystać już istniejące trasy kablowe dla efektywnej integracji z siecią. Docelowo na farmie stanie 63 turbiny o mocy jednostkowej 15 MW.

Pod koniec 2025 r. projekt otrzymał pozwolenie na budowę i eksploatację od Krajowego Urzędu ds. Rolnictwa i Środowiska Meklemburgii-Pomorza Przedniego.

REKLAMA
REKLAMA
REKLAMA

Zgodnie z pełnym harmonogramem przedstawionym przez spółkę, lato 2026 r. to moment podpisania umów PPA, zamknięcia finansowego i formalnego startu budowy. Instalacja morskiej infrastruktury na dnie Bałtyku ma się rozpocząć w czerwcu 2027 r., pierwsza energia z farmy popłynie wiosną 2028 r., a ostateczne przekazanie projektu do eksploatacji zaplanowano na grudzień 2028 r.

Zamknięcie finansowe oznacza, że wszystkie kluczowe umowy projektowe i finansowe są już zawarte i obowiązujące. Mowa o finansowaniu dłużnym i kapitałowym, umowach zakupu energii (PPA), partnerstwach strategicznych oraz głównych kontraktach na dostawy i instalację.

Kim jest Skyborn?

Skyborn to niemiecki inwestor specjalizujący się w morskiej energetyce wiatrowej, działający od ponad 25 lat, z siedzibą w Niemczech. Spółka obejmuje cały łańcuch wartości offshore wind — od rozwoju projektów, przez budowę, po własność i eksploatację aktywów. Firma jest obecna w 10 krajach Europy, Azji i Pacyfiku oraz obu Ameryk, dysponując 1,4 GW mocy w eksploatacji na trzech kontynentach i 2,1 GW mocy w budowie.

Od 2026 r. Skyborn jest jedynym właścicielem niemieckiej morskiej farmy wiatrowej Nordergrunde, odpowiadając za jej długoterminowe zarządzanie i eksploatację.

Skyborn jest spółką portfelową nowojorskiego Global Infrastructure Partners (GIP), czołowego inwestora infrastrukturalnego, będącego częścią grupy BlackRock.

Na Bałtyku robi się tłoczno

Gennaker to tylko jeden z wielu dużych projektów offshore wind rywalizujących dziś o przestrzeń na Bałtyku. Również po polskiej stronie morza trwa jedna z największych fal inwestycyjnych w historii regionu. Jak informowaliśmy na łamach Gramwzielone.pl, na przełomie pierwszego kwartału 2026 r. na wodach polskiej wyłącznej strefy ekonomicznej ruszyła pierwsza faza kampanii instalacyjnej dla farm Bałtyk 2 i Bałtyk 3 — wspólnego projektu Polenergii i norweskiego Equinora o łącznej mocy 1,44 GW, który ma zacząć produkcję energii w 2027 r., a pełną komercyjną eksploatację osiągnąć rok później.

Ruszył też rozwój jeszcze większego, zachodniego klastra farm wiatrowych Grupy Orlen — projektu Baltic West na Ławicy Odrzańskiej, o planowanej mocy przekraczającej 4 GW, który ma stać się największym kompleksem offshore na polskim Bałtyku.

To dopiero część większego planu inwestycyjnego w naszym kraju. Po polskiej stronie morza równolegle rozwijane są też m.in. farma Baltic Power (Orlen i kanadyjski Northland Power, moc niemal 1,2 GW, uruchomienie w 2026 r.) oraz MFW Baltica 2 (PGE i duński Ørsted, 1,5 GW, budowa do końca 2027 r.).

Zgodnie z Polityką Energetyczną Polski do 2040 r., moc zainstalowana w krajowej morskiej energetyce wiatrowej ma osiągnąć 5,9 GW już w 2030 r. i do 11 GW w 2040 r., a szacowana wartość samych inwestycji w ten sektor sięga ok. 130 mld zł. Widać więc wyraźnie, że rywalizacja o przestrzeń i łańcuchy dostaw na Bałtyku w najbliższych latach będzie się tylko nasilać, a niemiecki inwestor MFW Gennaker to jeden z wielu graczy walczących o te same, ograniczone zasoby: stocznie, statki instalacyjne, porty serwisowe i wykwalifikowanych wykonawców w regionie.

Patrycja Rapacka
