Cztery morskie stacje dla MFW Baltica 2 wypłynęły z Wietnamu do Polski

Cztery morskie stacje dla MFW Baltica 2 wypłynęły z Wietnamu do Polski

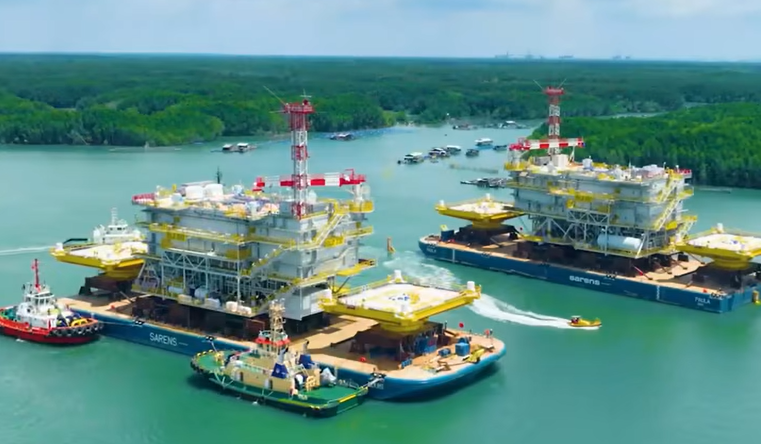

Stacje OSS dla MFW Baltica 2. Fot. PTSC M&C

Cztery topside’y morskich stacji elektroenergetycznych oraz cztery ramy wsporcze dla morskiej farmy wiatrowej Baltica 2 opuściły stocznię PTSC Mechanical & Construction (PTSC M&C) w Vung Tau w Wietnamie i wyruszyły w rejs do Polski. Zakończenie kampanii załadunku i wypłynięcia (load-out and sail-away) to kolejny zrealizowany zgodnie z planem etap budowy jednego z największych projektów offshore wind na polskich wodach Morza Bałtyckiego.

Dla wietnamskiej spółki PTSC M&C to pierwsza w jej historii dostawa morskiej stacji elektroenergetycznej z Wietnamu do Europy. Jest to krok, który firma określa jako istotny dla wzmocnienia swojej pozycji w globalnym łańcuchu dostaw dla morskiej energetyki wiatrowej – czytamy.

Za tym osiągnięciem stoi ponad 5,7 mln roboczogodzin przepracowanych bez wypadku powodującego przestój w pracy. Jak podkreśla PTSC M&C, wynik ten odzwierciedla dyscyplinę, koordynację i wspólne zaangażowanie w bezpieczeństwo, jakość i terminowość realizacji.

REKLAMA
REKLAMA

Fabrykacja struktur nośnych czterech platform ruszyła w listopadzie 2024 r., podczas ceremonii tzw. first cut, zorganizowanej w stoczni PTSC M&C przez konsorcjum tej spółki i duńskiej Semco Maritime. To właśnie to konsorcjum odpowiada za zaprojektowanie, wyprodukowanie i uruchomienie czterech platform morskich stacji elektroenergetycznych (OSS) o mocy 375 MW każda oraz czterech ram wsporczych modułów. Kontrakt na te prace PGE Polska Grupa Energetyczna i duński Ørsted podpisały z konsorcjum w czerwcu 2023 r.





Czym jest Baltica 2 i jaką rolę odgrywają stacje transformatorowe?

Baltica 2 to pierwszy etap Morskiej Farmy Wiatrowej Baltica, budowanej w polskiej części Bałtyku przez spółkę joint venture PGE i duńskiego Ørsted. Po ukończeniu ma mieć moc około 1,5 GW, co czyni ją największym dotąd realizowanym projektem odnawialnych źródeł energii w Polsce. Zgodnie z harmonogramem, pierwsza energia z farmy ma popłynąć w pierwszej połowie 2027 roku, a pełne uruchomienie komercyjne planowane jest do końca 2027 r.

Morskie stacje elektroenergetyczne pełnią w projekcie kluczową funkcję — „zbierają” energię elektryczną wytwarzaną przez turbiny wiatrowe i przesyłają ją na ląd do Krajowego Systemu Elektroenergetycznego. Bez tych platform farma wiatrowa nie mogłaby dostarczać wyprodukowanej energii do sieci.

REKLAMA
REKLAMA
REKLAMA

Postęp budowy na morzu. Komplet fundamentów już zainstalowany

Wypłynięcie stacji z Wietnamu zbiega się z zakończeniem innego istotnego etapu prac. W sierpniu 2026 r. PGE i Ørsted zakończyły, zgodnie z harmonogramem, instalację wszystkich 111 fundamentów na placu budowy Baltica 2 – 107 pod turbiny wiatrowe oraz cztery pod morskie stacje elektroenergetyczne. Monopale mają długość sięgającą 100 metrów, średnicę od 7,5 do 10,5 metra i masę około 1900 ton każdy. Przy instalacji wykorzystano dwa specjalistyczne statki firmy Van Oord — Svanen i Aeolus.

Na zainstalowanych już fundamentach trwa obecnie montaż dodatkowego wyposażenia — łącznie ponad 400 elementów, w tym klatek anodowych zabezpieczających przed korozją oraz platform wewnętrznych i zewnętrznych. Jak podaje PGE, 75 proc. tych komponentów produkowanych jest w polskich zakładach. Prace mają potrwać do końca 2026 r., równolegle z przygotowaniami do instalacji morskich stacji elektroenergetycznych i kabli eksportowych jeszcze w tym roku, a w 2027 roku — kabli wewnętrznych i samych turbin.

Równolegle z pracami prowadzonymi na morzu intensywnie rozwijamy infrastrukturę lądową, w tym obiekty niezbędne do wyprowadzenia energii z farmy do Krajowego Systemu Elektroenergetycznego oraz zaplecze operacyjno-serwisowe. To kluczowe elementy całego projektu, które zapewnią sprawne i bezpieczne funkcjonowanie morskiej farmy wiatrowej przez kolejne dekady – powiedziała Patrycja Kunc-Rozbrój, wiceprezes zarządu PGE Baltica.

Ile energii da Baltica 2?

Według szacunków Ørsted i PGE, po uruchomieniu farma ma produkować ilość zielonej energii wystarczającą do pokrycia zapotrzebowania na prąd około 2,4 mln polskich gospodarstw domowych. Baltica 2 to pierwszy z dwóch etapów całego projektu Baltica — drugi, Baltica 3 o mocy około 1 GW, ma zostać ukończony do końca 2029 r.

Docelowo obie fazy mają dać łącznie do 2,5 GW mocy zainstalowanej, a Grupa PGE zapowiada w swojej strategii zbudowanie do 2040 roku co najmniej 6,5 GW mocy w technologii offshore wind.

Patrycja Rapacka
